پشتبام یک ساختمان ممکن است فضای کافی برای ساخت باغچه، مسیر پیادهروی و محل نشیمن داشته باشد، اما این فضا تا چه اندازه برای اجرای روف گاردن مناسب است؟ پاسخ این سؤال را باید در وضعیت سازه، تحمل وزن مصالح و نحوه تخلیه آب جستوجو کرد. خاک پس از آبیاری سنگینتر میشود، رطوبت میتواند از نقاط آسیبدیده عایق عبور کند و دسترسی نداشتن به کفشورها، رفع گرفتگی و تعمیرات را دشوار میکند. مراحل اجرای روف گاردن باید با بررسی فنی پشتبام و تهیه طرح اجرایی آغاز شود. پس از مشخص شدن ظرفیت باربری و تأیید آببندی، نوبت به زیرسازی، اجرای لایههای محافظ و زهکشی، آمادهسازی بستر کشت و کاشت گیاهان میرسد. در این مقاله، ترتیب این عملیات، نکات مهم هر مرحله و عواملی را بررسی میکنیم که بر هزینه اجرا، دوام فضای سبز و نگهداری آن تأثیر دارند.
روف گاردن چیست و چه مراحلی برای اجرا دارد؟
روف گاردن یا باغ بام، فضای سبزی است که روی سقف ساختمان و با استفاده از یک سیستم طراحیشده برای کاشت، مدیریت آب و حفاظت از بام ایجاد میشود. این فضا ممکن است تنها شامل پوشش گیاهی باشد یا بخشهایی مانند مسیر پیادهروی، فضای نشیمن، فلاورباکس و تجهیزات روشنایی را نیز در بر بگیرد. تفاوت روف گاردن با قرار دادن چند گلدان روی پشتبام در نوع زیرساخت و نحوه اجراست. در ساخت روف گاردن، وزن مجموعه، شیوه انتقال آب، محافظت از عایق رطوبتی و دسترسی برای نگهداری باید از ابتدا مشخص باشد. حتی زمانی که گیاهان در فلاورباکسهای مستقل قرار میگیرند، وزن و محل استقرار آنها نیازمند بررسی فنی است. مراحل ساخت بام سبز به ترتیب کلی شامل موارد زیر است:
- بررسی فنی و سازهای بام: ارزیابی ظرفیت باربری، وضعیت سقف و محدودیتهای موجود.
- تعیین کاربری و طراحی روف گاردن: مشخص کردن محدودههای کاشت، مسیرهای دسترسی، تجهیزات و نوع سیستم.
- بررسی عایق رطوبتی و آمادهسازی سطح: شناسایی عیوب، کنترل شیببندی و تأیید آببندی بام.
- اجرای لایه محافظ و سیستم زهکشی: محافظت از عایق و فراهم کردن مسیر خروج آب اضافی.
- اجرای لایه فیلتر و بستر کشت: انتخاب مصالح مناسب برای رشد گیاه و جلوگیری از گرفتگی زهکشها.
- اجرای کفسازی و مسیرهای دسترسی: آمادهسازی فضای تردد، نشیمن و بخشهای غیرسبز.
- کاشت گیاهان و نصب تجهیزات: اجرای پوشش گیاهی، آبیاری، روشنایی و مبلمان.
- کنترل کیفیت و نگهداری: آزمایش سیستمها، بررسی ایمنی و تدوین برنامه بازدید دورهای.
این ترتیب، نمای کلی فرایند اجراست. برخی عملیات تأسیساتی و آمادهسازی زیرساخت باید پیش از پوشاندن لایههای بام انجام شوند و زمان دقیق هر فعالیت در نقشههای اجرایی تعیین میشود.

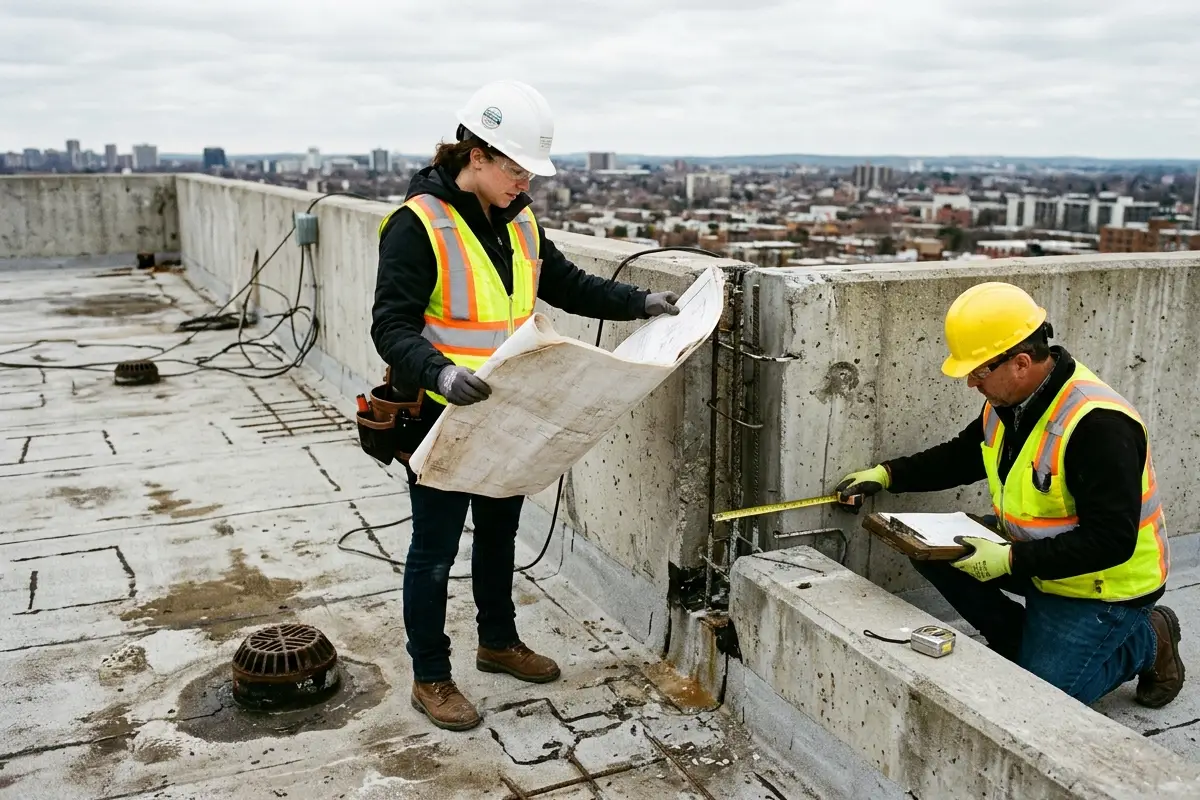

مرحله اول؛ بررسی سازه و ظرفیت باربری پشتبام

مهمترین تصمیم پیش از شروع اجرای روف گاردن، مشخص کردن میزان باری است که سقف میتواند تحمل کند. پشتبامی که برای استفاده معمول ساختمان طراحی شده، بدون بررسی مهندسی نباید به فضای سبز دارای خاک، تجهیزات و محل تجمع افراد تبدیل شود. مهندس سازه ابتدا نقشههای ساختمان و وضعیت موجود سقف را بررسی میکند. سپس بارهای ناشی از اجزای روف گاردن با ظرفیت سازه مقایسه میشوند. در این محاسبات، وزن خاک خشک بهتنهایی معیار مناسبی نیست؛ زیرا بستر کشت پس از بارندگی یا آبیاری سنگینتر میشود. بارهای مؤثر بر طراحی شامل موارد زیر هستند:
- بار مرده: وزن دائمی اجزایی مانند لایههای زیرسازی، بستر کشت، کفسازی، فلاورباکسهای ثابت و تجهیزات نصبشده.
- بار زنده یا بار بهرهبرداری: بار ناشی از حضور افراد، فعالیتهای معمول و سایر بارهای متغیر مطابق کاربری بام.
- وزن بستر اشباع: وزن خاک و مصالح کاشت در شرایط جذب آب که باید در ارزیابی بارگذاری لحاظ شود.
- بارهای موضعی: فشار واردشده از پایههای تجهیزات، گلدانهای بزرگ، مبلمان سنگین و سایر اجزای متمرکز.
در بازدید فنی، وجود ترک، تغییر شکل غیرعادی، آثار رطوبت و وضعیت کفشورها نیز بررسی میشود. نتیجه ارزیابی سازه تعیین میکند که اجرای روف گاردن گسترده یا متمرکز امکانپذیر است و آیا طرح به اصلاح یا تقویت نیاز دارد.
زیرسازی مناسب و اجرای دقیق عملیات ساختمانی، نقش مهمی در آمادهسازی پشتبام برای ایجاد فضای سبز دارند. در همین زمینه، خدمات ابنیه و ساختمان ارگ و پی بخشی از فعالیتهای عمرانی مرتبط با زیرساخت ساختمان را پوشش میدهد.
مرحله دوم؛ طراحی روف گاردن و انتخاب نوع مناسب

طراحی روف گاردن بر اساس ظرفیت باربری پشتبام و نوع استفاده از فضا انجام میشود. در بامی که قرار است محل استراحت ساکنان باشد، فضای نشیمن و مسیرهای رفتوآمد سهم بیشتری از طراحی دارند؛ درحالیکه برای ایجاد یک بام سبز با دسترسی محدود، بخش عمده فضا به پوشش گیاهی اختصاص پیدا میکند. محل کاشت گیاهان، جانمایی تجهیزات، دسترسی به کفشورها و مسیرهای نگهداری در نقشه اجرایی تعیین میشوند. در کنار این موارد، عمق بستر کشت و نوع سیستم کاشت باید با ظرفیت سازه و نیاز گیاهان هماهنگ باشد. این تصمیمها مبنای انتخاب میان روف گاردن گسترده و متمرکز هستند.
روف گاردن گسترده
روف گاردن گسترده معمولاً دارای بستر کشت کمعمقتر و پوشش گیاهی متناسب با شرایط محیطی است. در این سیستم، استفاده از گیاهانی با نیاز نگهداری کمتر و سازگار با محدودیت عمق بستر، اهمیت دارد. وزن این نوع بام سبز در مقایسه با بسیاری از سیستمهای متمرکز کمتر است؛ بااینحال، اجرای آن همچنان به بررسی ظرفیت باربری نیاز دارد. وزن نهایی به ترکیب بستر، میزان آب ذخیرهشده، گیاهان و مشخصات لایههای اجرایی وابسته است.
این روش بیشتر برای بامهایی مطرح میشود که هدف اصلی آنها ایجاد پوشش گیاهی است و فضای قابل تردد گستردهای در طرح پیشبینی نشده است.
روف گاردن متمرکز
روف گاردن متمرکز امکان استفاده از بسترهای کشت عمیقتر، پوشش گیاهی متنوعتر، درختچهها و در بعضی طرحها درختان را فراهم میکند. افزایش عمق بستر، وزن سیستم را بیشتر میکند و موضوعاتی مانند محل قرارگیری بارهای متمرکز، آبیاری، زهکشی و دسترسی برای نگهداری اهمیت بیشتری پیدا میکنند. در این نوع طراحی، فضاهای سبز ممکن است در کنار مسیرهای عبور، نشیمن و سایر بخشهای محوطه قرار بگیرند. به همین دلیل، هماهنگی میان طراحی منظر، سازه و تأسیسات ضروری است.
روف گاردن گسترده معمولاً با بستر کشت کمعمقتر و پوشش گیاهی سبکتر اجرا میشود، درحالیکه روف گاردن متمرکز امکان کاشت گیاهان متنوعتر و درختچهها را فراهم میکند. این ویژگیها بر وزن نهایی سیستم، نیازهای سازهای و میزان نگهداری تأثیر میگذارند.
انتخاب گیاهان و تجهیزات
شرایط آبوهوایی پشتبام نقش مهمی در انتخاب گیاهان دارد. بعضی گیاهان در برابر تابش مستقیم خورشید مقاوماند، اما وزش باد شدید میتواند به برگها و ساقههایشان آسیب بزند. عمق ریشه، میزان آب مصرفی و تحمل تغییرات دما نیز باید با شرایط بام و بستر کشت هماهنگ باشد. در طراحی، محل فلاورباکسها، تجهیزات آبیاری، روشنایی و مبلمان با توجه به وزن و فضای موردنیاز هرکدام تعیین میشود. جانمایی دقیق این تجهیزات از جابهجاییهای پرهزینه و تغییر نقشه در زمان اجرا جلوگیری میکند. هزینه نگهداری گیاهان هم اهمیت دارد؛ گونههایی که به آبیاری مداوم، هرس زیاد یا اصلاح دورهای بستر نیاز دارند، در بلندمدت هزینه بیشتری به همراه خواهند داشت.

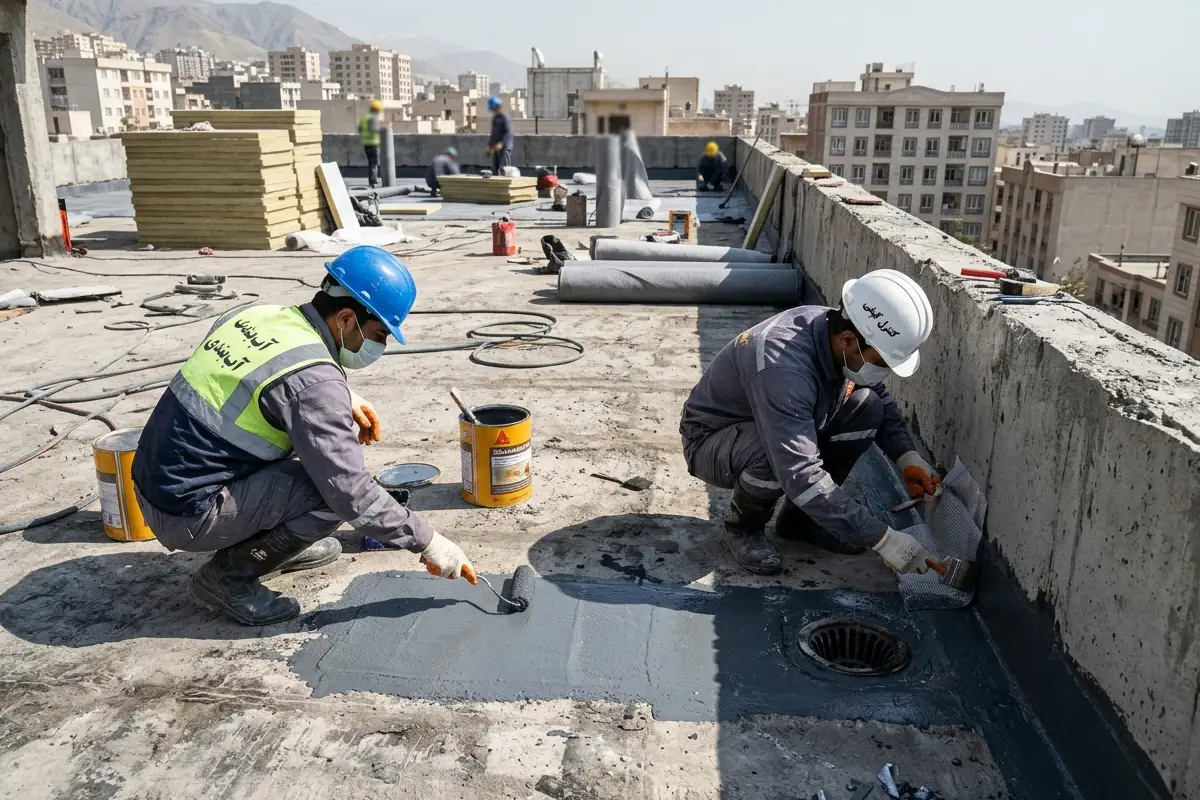

مرحله سوم؛ آمادهسازی بام و بررسی عایق رطوبتی

پیش از شروع زیرسازی روف گاردن، وضعیت سطح بام باید بررسی و عیوب موجود شناسایی شوند. اجرای لایههای جدید روی سقفی با آببندی نامطمئن، دسترسی به نقاط آسیبدیده را دشوار میکند. بررسی اولیه شامل کنترل پوشش موجود، ترکها، درزهای اجرایی، محل اتصال کف به جانپناه، شیببندی و وضعیت خروجیهای آب است. آثار نمزدگی در طبقات زیرین نیز باید بررسی شوند تا مشکلات احتمالی پیش از ادامه کار شناسایی شوند.
اجرای روف گاردن نباید پیش از تأیید وضعیت آببندی بام آغاز شود. عایق موجود ممکن است قابل استفاده باشد یا به ترمیم و جایگزینی نیاز داشته باشد. تصمیم نهایی باید بر اساس وضعیت واقعی سقف، سازگاری مصالح و مشخصات سیستم انتخابی گرفته شود. در بخش عایقکاری، چند موضوع اهمیت ویژهای دارد:
- اتصال صحیح عایق به جانپناهها، لبهها و کفشورها
- آببندی محل عبور لولهها و تأسیسات
- هماهنگی عایق با لایههای جدید و شرایط بهرهبرداری
- پیشبینی محافظت در برابر نفوذ ریشه، در صورت نیاز سیستم
برخی سیستمها از عایق رطوبتی دارای مقاومت تأییدشده در برابر نفوذ ریشه استفاده میکنند و برخی به لایه مستقل ضدریشه نیاز دارند. انتخاب این بخش باید با مشخصات فنی محصول و طراحی بام هماهنگ باشد.
آزمون آببندی باید پیش از پوشاندن قسمتهای حساس انجام شود. روش و مدت آزمون را نمیتوان برای تمام پروژهها یکسان تعیین کرد؛ این موضوع تابع مشخصات سیستم اجرایی و دستورالعمل فنی تأییدشده است. اهمیت آزمون پیش از پوشاندن عایق، در دستورالعمل فنی GRO نیز مورد تأکید قرار گرفته است.

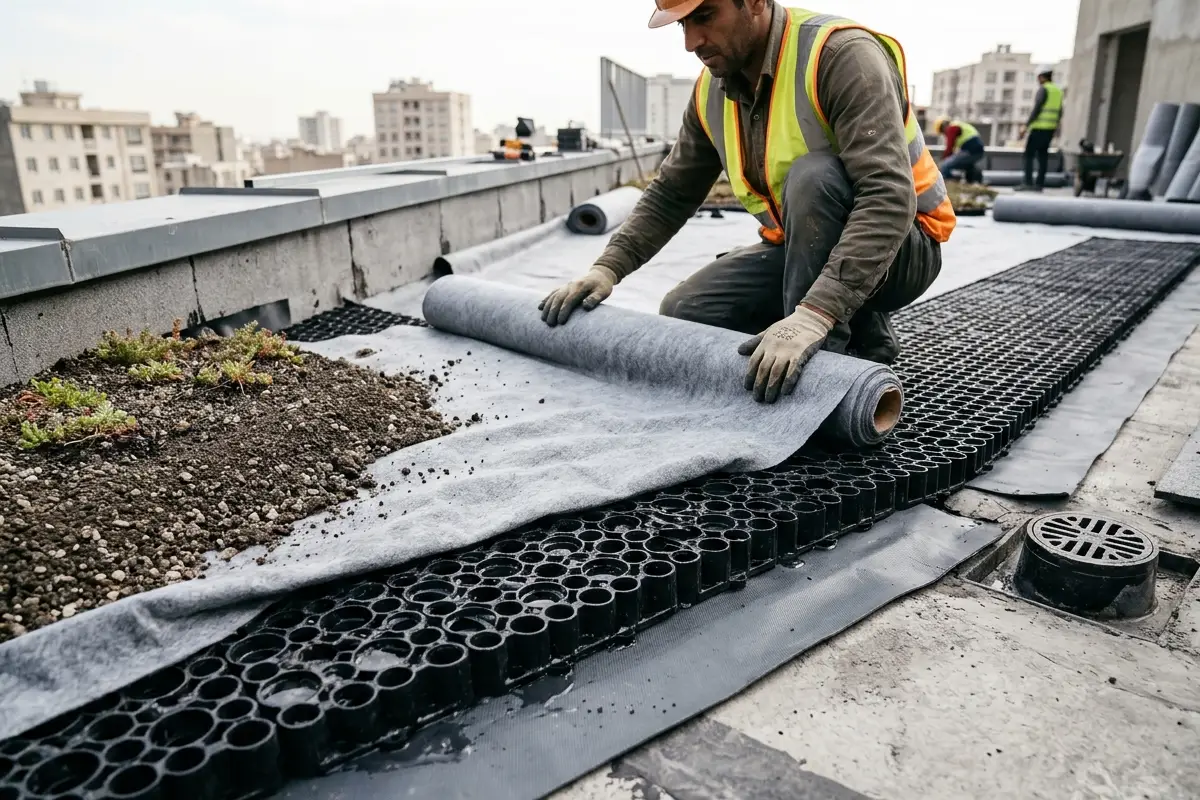

مرحله چهارم؛ اجرای لایههای محافظ و زهکشی

پس از تأیید آمادهسازی سطح و آببندی، نوبت به اجرای لایههای فنی بام سبز میرسد. این بخش وظیفه محافظت از عایق، مدیریت رطوبت و فراهم کردن شرایط مناسب برای بستر کشت را بر عهده دارد. ترتیب لایههای بام سبز برای تمام پروژهها یکسان نیست. نوع سقف، سیستم انتخابی، محل قرارگیری عایق حرارتی، ویژگیهای زهکش و دستورالعمل سازنده، آرایش نهایی را مشخص میکنند.
در یک ساختار متداول، بالای سیستم آببندی، اجزایی مانند محافظ عایق، لایه زهکشی، فیلتر، بستر کشت و پوشش گیاهی قرار میگیرند. لایه ضدریشه یا اجزای ذخیره آب نیز بر اساس طراحی در سیستم پیشبینی میشوند.
ساختار لایههای روف گاردن
نمای شماتیک از بالا به پایین
این نمودار ساختار مفهومی لایههای بام سبز را نشان میدهد.
ترتیب دقیق لایهها بر اساس سیستم اجرایی تعیین میشود.
لایه محافظ برای جلوگیری از آسیب مکانیکی به عایق رطوبتی در زمان اجرا و بهرهبرداری استفاده میشود. رفتوآمد عوامل اجرایی، جابهجایی مصالح و قرارگیری اجزای زیرسازی میتوانند به پوشش آببند آسیب وارد کنند. بسته به نوع سیستم، از مصالح محافظ مناسب مانند ژئوتکستایلهای مشخصشده در طراحی استفاده میشود. مقاومت مکانیکی و سازگاری با عایق از معیارهای انتخاب این لایه هستند.
لایه زهکشی
آب باران و آبیاری پس از عبور از بستر کشت به لایه زهکشی میرسد و از طریق آن به سمت کفشورها هدایت میشود. باقی ماندن آب اضافی در بستر میتواند تهویه ریشه را مختل کند و وزن مجموعه را افزایش دهد. برخی سیستمهای زهکشی بخشی از آب را برای استفاده تدریجی گیاهان نگه میدارند و مقدار اضافی را تخلیه میکنند. انتخاب این سیستمها با توجه به شیب بام، میزان آب ورودی، ظرفیت باربری و نوع پوشش گیاهی انجام میشود.
در اجرای بام سبز، مسیر خروج آب باید از زیر بستر کشت تا کفشورها پیوسته و بدون مانع باشد. گرفتگی خروجیها یا شیببندی نامناسب باعث تجمع آب در بخشهایی از پشتبام میشود. به همین دلیل، دسترسی به کفشورها برای پاکسازی و تعمیرات نیز باید در نقشه اجرایی پیشبینی شود.
آب تخلیهشده از روف گاردن در نهایت وارد مسیرهای جمعآوری و دفع آب ساختمان میشود. ظرفیت این مسیرها و نحوه اتصال خروجیهای بام به شبکه تخلیه اهمیت زیادی دارد. در پروژههای عمرانی بزرگتر، طراحی و اجرای شبکههای انتقال و دفع آب نیز در حوزه خدمات آب و فاضلاب ارگ و پی قرار میگیرد.
لایه فیلتر
لایه فیلتر میان بستر کشت و بخش زهکشی قرار میگیرد تا ذرات ریز خاک همراه با آب وارد مسیرهای تخلیه نشوند. ژئوتکستایل مناسب این کاربرد باید امکان عبور آب را فراهم کند و در عین حال از انتقال بیشازحد ذرات بستر جلوگیری کند. انتخاب نامناسب فیلتر ممکن است به گرفتگی تدریجی سیستم، افت عملکرد زهکشی و تجمع رطوبت منجر شود. در نتیجه، زیرسازی روف گاردن تنها چیدن چند لایه مصالح روی سقف نیست. عملکرد این اجزا باید بهصورت یک سیستم هماهنگ بررسی شود.

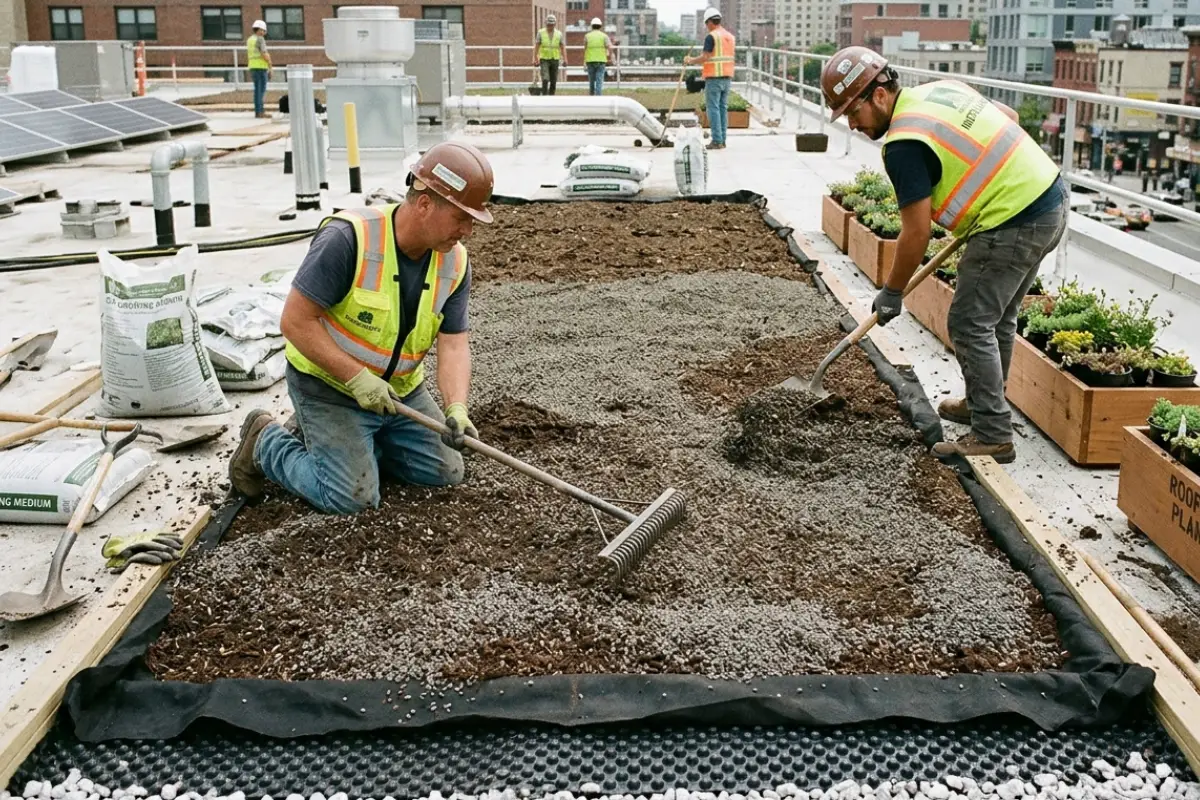

مرحله پنجم؛ اجرای بستر کشت و خاک مناسب

پس از آماده شدن لایههای فنی، بستر کشت در محدودههای تعیینشده قرار میگیرد. خاک معمولی باغچه برای استفاده مستقیم در تمام سیستمهای روف گاردن مناسب نیست؛ زیرا ممکن است وزن زیادی داشته باشد، در حالت اشباع سنگینتر شود یا شرایط لازم برای خروج آب و تهویه ریشه را فراهم نکند.
بستر کشت روف گاردن معمولاً از ترکیب کنترلشده مواد معدنی و آلی تشکیل میشود. هدف، ایجاد محیطی است که ضمن تأمین رطوبت و مواد غذایی موردنیاز گیاه، تخلخل کافی برای گردش هوا و خروج آب اضافی داشته باشد.
در انتخاب خاک سبک و مصالح بستر باید چند ویژگی بررسی شود:
- وزن بستر در حالت اشباع: محاسبات سازهای باید وزن نهایی سیستم را در شرایط جذب آب پوشش دهند.
- تخلخل و تهویه: ساختار بستر باید امکان رسیدن هوا به ریشه را فراهم کند.
- حفظ رطوبت: بستر باید متناسب با نیاز گیاه و برنامه آبیاری، مقدار مناسبی آب نگه دارد.
- قابلیت زهکشی: ذرات ریز نباید باعث گرفتگی فیلتر و مسیر خروج آب شوند.
- عمق بستر: میزان عمق باید مطابق نوع پوشش گیاهی، رشد ریشه و ظرفیت باربری بام تعیین شود.
در زمان اجرا، توزیع مصالح روی سقف نیز اهمیت دارد. انباشتن موقت کیسههای خاک یا تجهیزات سنگین در یک نقطه میتواند بار موضعی نامناسبی ایجاد کند. به همین دلیل، انتقال و پخش مصالح باید مطابق برنامه اجرایی و محدودیتهای سازه انجام شود.
در طراحی بستر کشت، امکان اصلاح ترکیب خاک یا تعویض بخشی از آن در سالهای آینده نیز باید بررسی شود. چنانچه دسترسی به بخشهای کاشت دشوار باشد، رسیدگی به مشکلات بستر هزینه و زمان بیشتری خواهد داشت.

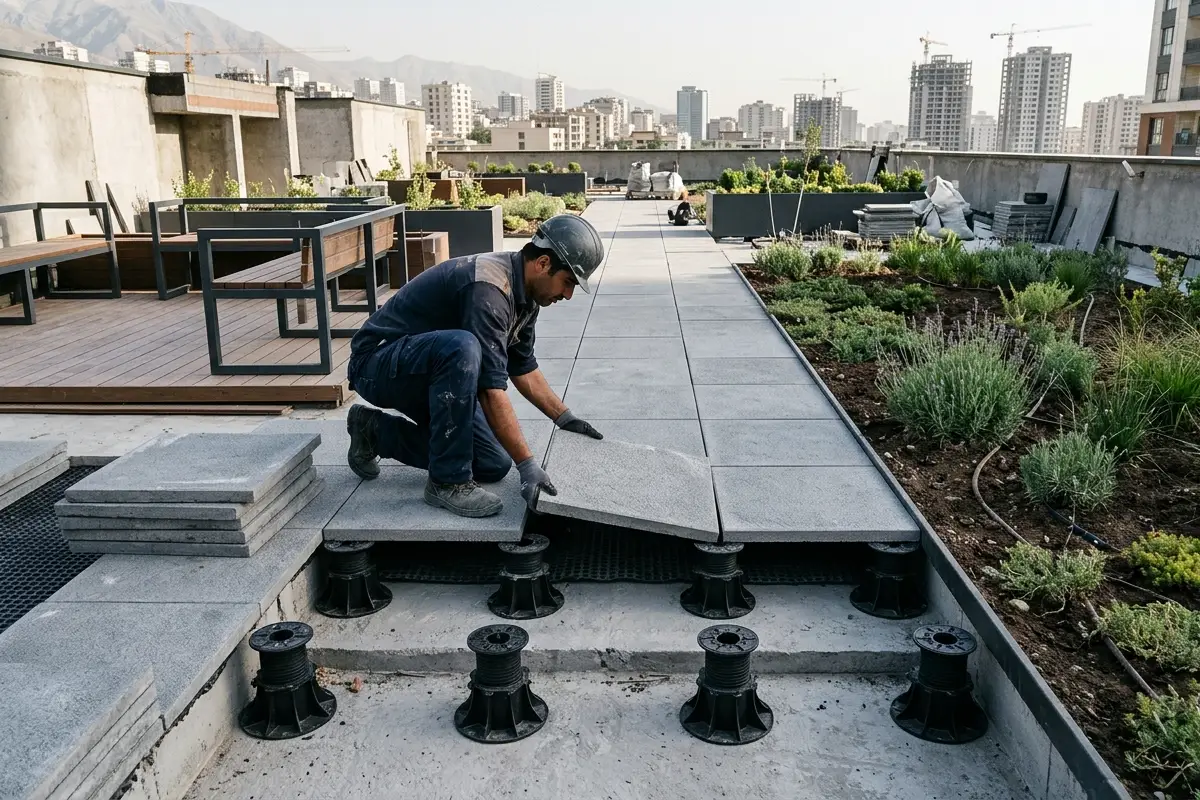

مرحله ششم؛ اجرای کفسازی و مسیرهای دسترسی

اجرای کفسازی، فضای سبز را به محیطی قابل استفاده تبدیل میکند. مسیرهای پیادهروی، محل نشیمن، دسترسی به تجهیزات و مرز میان محدودههای کاشت باید مطابق نقشه اجرایی مشخص شوند.
انتخاب مصالح کفسازی فقط به ظاهر آنها مربوط نیست. وزن مصالح، مقاومت در برابر شرایط جوی، ایمنی تردد و نحوه هدایت آب از معیارهای اصلی هستند. سطحی که در بارندگی لغزنده شود یا مانع دسترسی به کفشورها باشد، برای بهرهبرداری ایمن مناسب نیست.
در این مرحله، محل قرارگیری زیرسازی مسیرها و تکیهگاههای کفپوش باید با لایههای آببندی هماهنگ شود. هیچ اتصال یا پایهای نباید بدون دیتیل تأییدشده به عایق رطوبتی آسیب وارد کند. همچنین لازم است مسیرهای تخلیه آب در زیر یا اطراف کفسازی باز بمانند. محصور کردن کفشورها زیر کفپوشهای غیرقابل برداشت، شناسایی گرفتگی و انجام تعمیرات را دشوار میکند.
در طرحهایی که مبلمان ثابت یا تجهیزات سنگین دارند، محل تکیهگاهها باید از نظر انتقال بار به سازه بررسی شود. رعایت این موضوع بهخصوص در محدودههایی اهمیت دارد که چند تجهیز در کنار یکدیگر نصب میشوند.
در کفسازی روف گاردن، انتخاب مصالح و نحوه اجرای مسیرهای رفتوآمد باید با ظرفیت باربری سقف و شرایط تخلیه آب هماهنگ باشد. ارگ و پی در حوزه طراحی و اجرای محوطهسازی پروژههای صنعتی و عمرانی خدماتی مانند زیرسازی، روسازی، کفسازی و احداث مسیرهای دسترسی ارائه میدهد. در اجرای این بخشها روی پشتبام، حفاظت از عایق رطوبتی و جلوگیری از ایجاد بار اضافی بر سازه نیز اهمیت دارد.

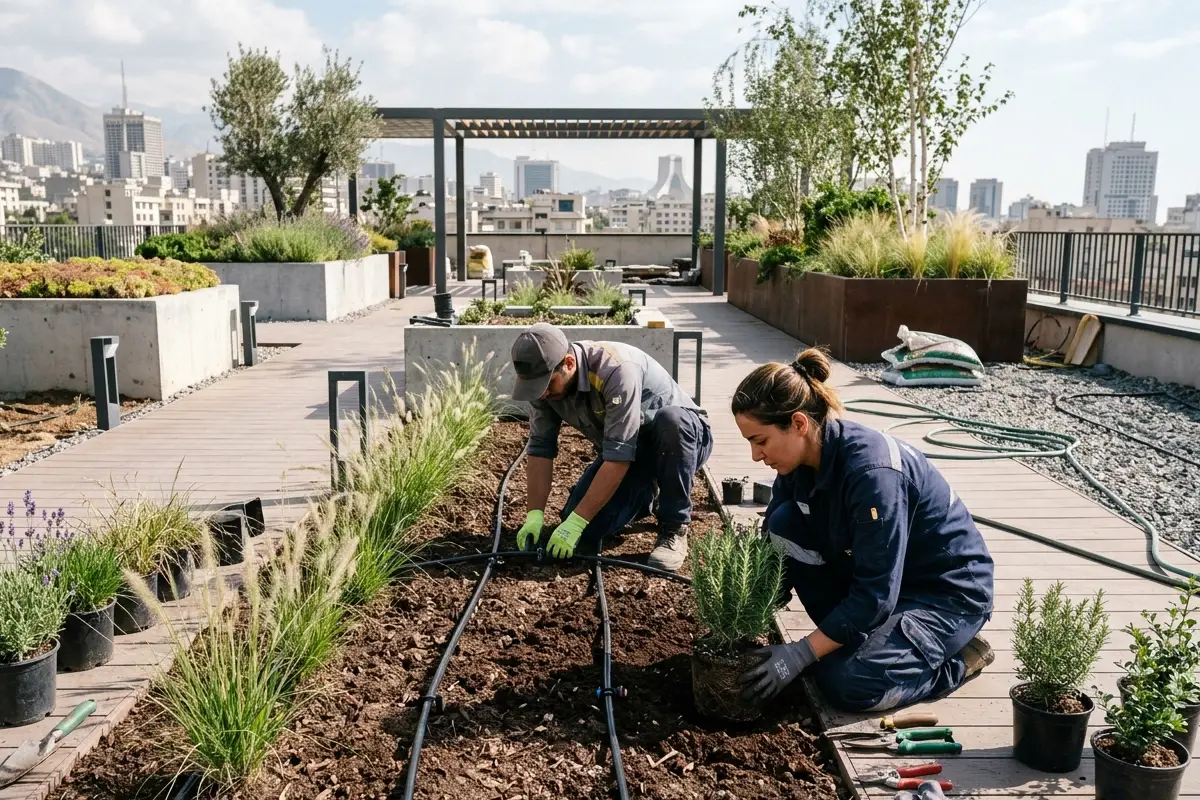

مرحله هفتم؛ کاشت گیاهان و نصب تجهیزات روف گاردن

پس از تکمیل بستر کشت و آماده شدن بخشهای اجرایی، کاشت گیاهان آغاز میشود. در این مرحله باید موقعیت هر گیاه با نقشه کاشت، عمق بستر و شرایط محیطی پشتبام هماهنگ باشد. پشتبام معمولاً در معرض باد و تابش مستقیم قرار دارد و شرایط آن ممکن است با محوطه همکف متفاوت باشد. به همین دلیل، انتخاب پوشش گیاهی باید متناسب با محیط واقعی بام انجام شود.
محل استقرار گلدانهای بزرگ و فلاورباکسها نیز باید با محدودیتهای سازهای مطابقت داشته باشد. جابهجایی خودسرانه این تجهیزات پس از تأیید طرح میتواند توزیع بار پیشبینیشده را تغییر دهد. نصب نورپردازی، مبلمان و سایر تجهیزات جانبی باید با رعایت ایمنی انجام شود. تجهیزات الکتریکی باید برای شرایط محیطی محل نصب مناسب باشند و مسیر کابلها، اتصالات و نقاط عبور تأسیسات نباید یکپارچگی آببندی بام را مختل کنند.
اجرای سیستم آبیاری
سیستم آبیاری باید آب موردنیاز گیاهان را متناسب با نوع پوشش گیاهی و شرایط اقلیمی تأمین کند. در آبیاری دستی، رسیدگی منظم افراد اهمیت دارد؛ در مقابل، سیستمهای اتوماتیک امکان زمانبندی و کنترل بهتر فرایند آبیاری را فراهم میکنند. در هر دو روش، کیفیت اتصالات و جلوگیری از نشتی مهم است. لولهها و تجهیزات باید در موقعیتی نصب شوند که امکان بازدید و تعمیر آنها وجود داشته باشد. مقدار آب مصرفی باید با ظرفیت زهکشی هماهنگ شود تا آبیاری بیشازحد باعث تجمع نامناسب رطوبت در بستر نشود.
انتخاب گیاه مناسب اقلیم
ظاهر گیاه نباید تنها معیار انتخاب باشد. گیاهی که برای فضای داخلی یا محیط کمباد مناسب است، ممکن است در پشتبامِ دارای تابش شدید و جریان هوای مداوم عملکرد مطلوبی نداشته باشد. برای انتخاب پوشش گیاهی، مقاومت در برابر باد، نیاز آبی، عمق و الگوی رشد ریشه، وزن نهایی و تحمل شرایط دمایی منطقه باید بررسی شوند.
در برخی طرحها، استفاده از گیاهان کمارتفاع و سازگار با شرایط محیطی میتواند نگهداری را سادهتر کند. گیاهان بزرگتر یا دارای تاج گسترده نیز به بررسی دقیقتر محل کاشت، پایداری و بار واردشده به سازه نیاز دارند.

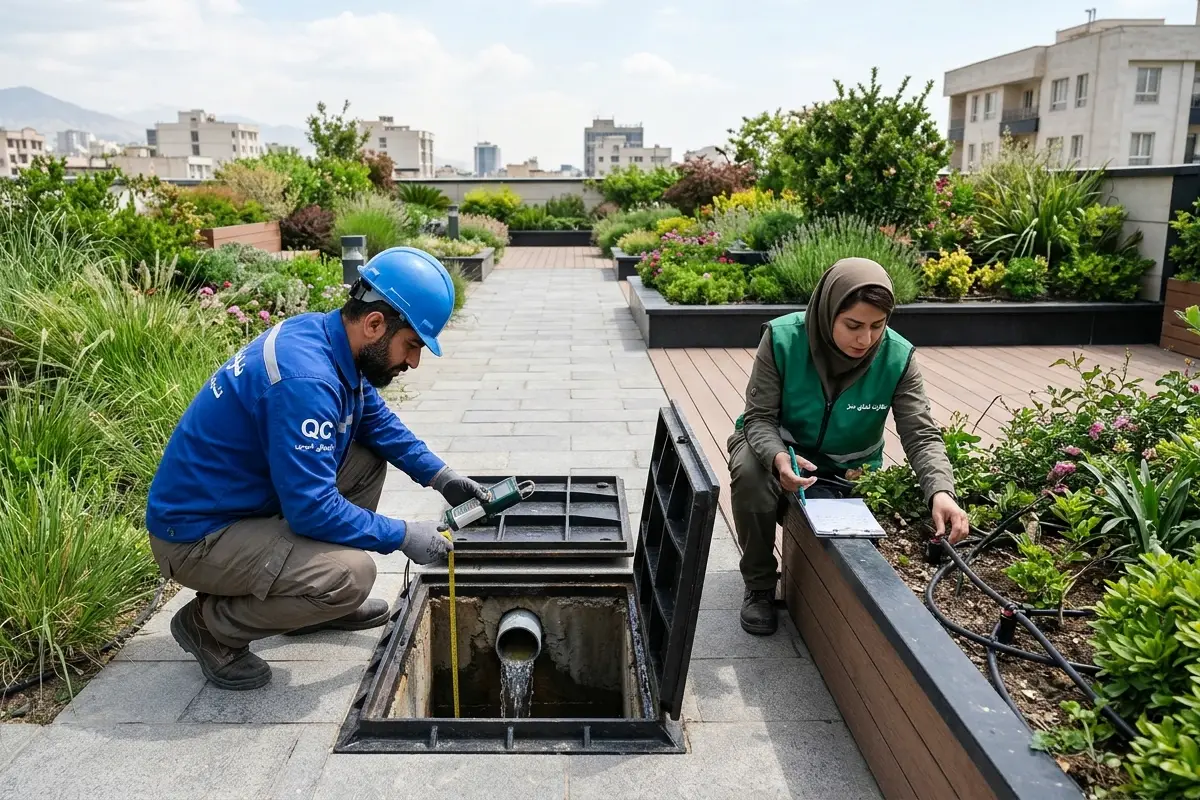

مرحله هشتم؛ آزمایش، کنترل کیفیت و تحویل روف گاردن

پیش از تحویل روف گاردن، عملکرد سیستم زهکشی، آبیاری، مسیرهای دسترسی و تجهیزات نصبشده کنترل میشود. در این مرحله، اجرای بخشهای مختلف با نقشههای فنی مطابقت داده میشود تا مشکلات احتمالی پیش از بهرهبرداری شناسایی و برطرف شوند.
بعضی آزمایشها باید زودتر و در جریان عملیات اجرایی انجام شوند. آزمون آببندی یکی از آنهاست؛ زیرا پس از اجرای لایههای محافظ، زهکشی و بستر کشت، دسترسی به عایق رطوبتی دشوار میشود و پیدا کردن محل نشتی ممکن است به برداشتن بخشی از لایهها نیاز داشته باشد. به همین دلیل، آزمون آببندی پیش از پوشاندن عایق و طبق روش و مدت تعیینشده در دستورالعمل فنی سیستم انجام میشود. در زمان تحویل، موارد زیر باید بررسی شوند:
- عملکرد کفشورها و مسیرهای خروج آب
- نتایج آزمونها و تأیید وضعیت آببندی
- ایمنی مسیرهای عبور و محل استقرار تجهیزات
- عملکرد سیستم آبیاری و نبود نشتی در اتصالات
- انطباق مصالح، بستر کشت و تجهیزات با نقشههای اجرایی
- مطابقت بارگذاری اجراشده با طرح تأییدشده سازه
- دسترسی به نقاط نیازمند بازدید و تعمیر
- تحویل دستورالعمل نگهداری و برنامه بازدیدهای دورهای
مستندسازی این کنترلها برای بهرهبرداری آینده اهمیت دارد. محل کفشورها، مسیرهای تأسیساتی و مشخصات لایههای اجراشده باید ثبت شوند تا در صورت نیاز به تعمیر، بخش آسیبدیده با تخریب کمتری شناسایی شود.
تحویل روف گاردن زمانی کامل است که علاوه بر ظاهر نهایی، عملکرد زیرساختها، ایمنی بهرهبرداری و الزامات نگهداری نیز بررسی شده باشد.
هزینه اجرای روف گاردن به چه عواملی بستگی دارد؟
متراژ پشتبام، نوع طراحی و حجم عملیات اجرایی، سه عامل مهم در برآورد هزینه اجرای روف گاردن هستند. در کنار این موارد، وضعیت سازه و عایق رطوبتی ساختمان هم بر هزینه نهایی تأثیر میگذارد. حتی دو پشتبام با مساحت یکسان ممکن است به مصالح، تجهیزات و عملیات زیرسازی متفاوتی نیاز داشته باشند.
بخشی از هزینهها به آمادهسازی سقف اختصاص دارد. وجود ترک، آسیبدیدگی عایق رطوبتی یا مشکلات تخلیه آب میتواند به تعمیرات اضافی منجر شود. در ساختمانهایی که ظرفیت باربری برای اجرای طرح پیشنهادی کافی نیست، هزینه تقویت سازه نیز به مخارج پروژه اضافه خواهد شد.
عوامل مؤثر بر هزینه عبارتاند از:
| عامل | تأثیر بر هزینه اجرا |
| متراژ و وضعیت اولیه بام | تعیین حجم عملیات و مقدار مصالح |
| اصلاح زیرساخت و عایقکاری | هزینه ترمیم، آمادهسازی و آببندی |
| نوع روف گاردن | تفاوت سیستم گسترده و متمرکز از نظر بستر و تجهیزات |
| عمق و نوع بستر کشت | میزان مصالح و نیازهای اجرایی |
| لایههای محافظ و زهکشی | نوع سیستم، مشخصات فنی و مقدار مصالح |
| گیاهان و آبیاری | نوع پوشش گیاهی و تجهیزات موردنیاز |
| کفسازی و تجهیزات جانبی | مصالح مسیرها، مبلمان و روشنایی |
| تقویت سازه و اصلاح تأسیسات | عملیات مهندسی و اجرایی تکمیلی |
| نگهداری بلندمدت | هزینه آبیاری، رسیدگی به گیاهان و تعمیرات |
در برآورد هزینه باید هزینههای بعد از تحویل نیز دیده شوند. پوشش گیاهی پرنیاز یا تجهیزاتی که دسترسی دشواری برای تعمیر دارند، ممکن است هزینه نگهداری بیشتری ایجاد کنند.
برآورد معتبر پس از بازدید بام، بررسی نقشههای سازهای و مشخص شدن نوع سیستم، مصالح و جزئیات اجرایی تهیه میشود. اعلام قیمت ثابت پیش از این بررسیها نمیتواند تصویر دقیقی از هزینه واقعی پروژه ارائه دهد.

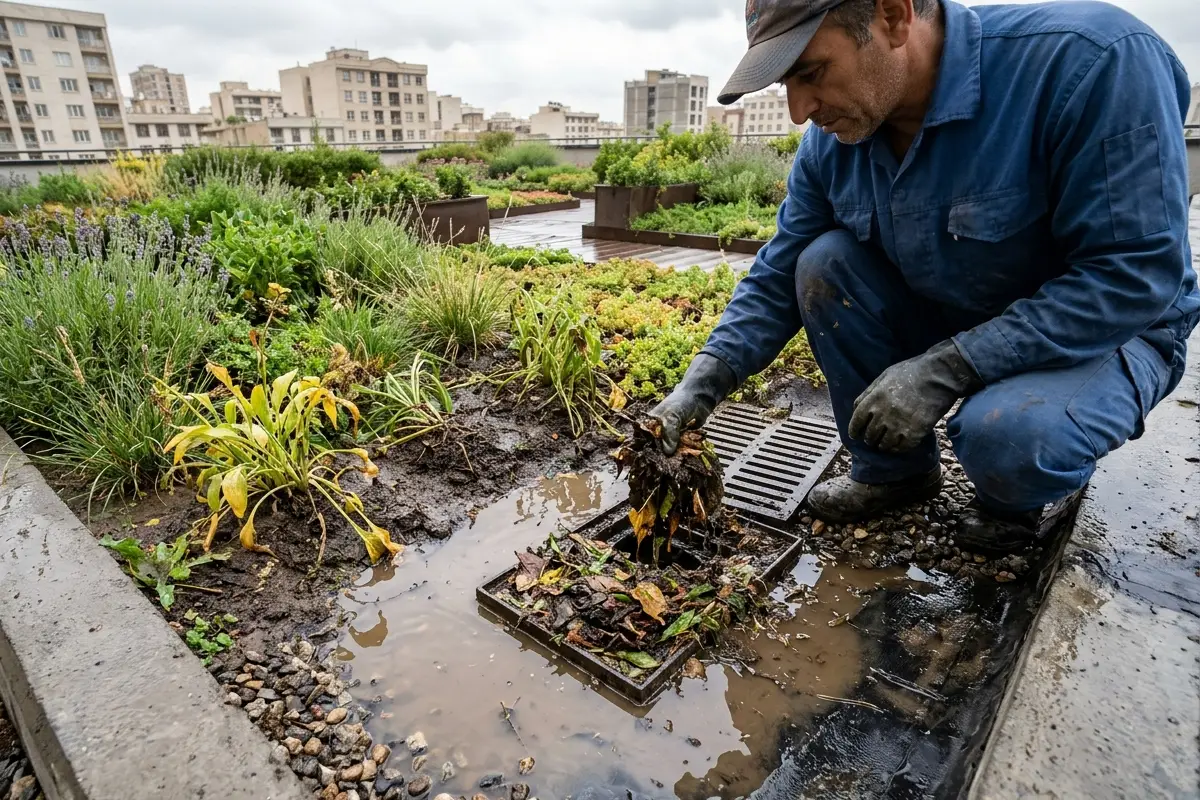

اشتباهات رایج در اجرای روف گاردن

بخش مهمی از مشکلات روف گاردن به تصمیمهایی برمیگردد که پیش از شروع عملیات یا هنگام اجرای لایههای زیرین گرفته میشوند. این خطاها ممکن است بلافاصله مشخص نشوند و پس از مدتی به شکل نشتی، خرابی پوشش گیاهی یا نیاز به تعمیرات ظاهر شوند.
- شروع اجرا بدون بررسی ظرفیت باربری: انتخاب خاک، فلاورباکس و تجهیزات پیش از ارزیابی سازه، احتمال تحمیل بار نامناسب را افزایش میدهد. راه پیشگیری، تأیید بارگذاری توسط مهندس سازه پیش از نهایی شدن طراحی است.
- نادیده گرفتن عیوب عایق رطوبتی: پوشاندن ترکها یا نقاط دارای نشتی با لایههای جدید، مشکل آببندی را برطرف نمیکند. ابتدا باید وضعیت عایق بررسی و راهکار ترمیم یا جایگزینی آن مشخص شود.
- طراحی نامناسب شیببندی و زهکشی: هدایت نشدن آب به خروجیها میتواند باعث اشباع نامناسب بستر و ماندگاری آب شود. مسیر تخلیه باید در طراحی مشخص و هنگام اجرا کنترل شود.
- استفاده از بستر کشت سنگین یا نامناسب: خاکی که بدون بررسی وزن اشباع و ویژگیهای زهکشی انتخاب شود، ممکن است بار اضافی ایجاد کند یا شرایط نامناسبی برای رشد ریشه داشته باشد. انتخاب بستر مهندسیشده و متناسب با سیستم، راه پیشگیری است.
- مسدود کردن کفشورها: پوشاندن خروجیهای آب با خاک، فیلتر یا کفسازی، عملکرد زهکشی را مختل میکند. اطراف کفشورها باید مطابق جزئیات اجرایی محافظت شود و امکان بازدید و پاکسازی آنها باقی بماند.
- انتخاب گیاهان بدون توجه به اقلیم و باد: بعضی گیاهان در محیط پشتبام به رسیدگی بیشتری نیاز دارند یا با شرایط آن سازگار نیستند. بررسی تابش، باد، نیاز آبی و ویژگی ریشه پیش از خرید گیاه ضروری است.
- بیتوجهی به دسترسی تعمیراتی: نبود مسیر دسترسی به تجهیزات، کفشورها یا اتصالات آبیاری، تعمیرات ساده را به عملیاتی پرهزینه تبدیل میکند. دسترسیهای ضروری باید از مرحله طراحی اجرایی پیشبینی شوند.

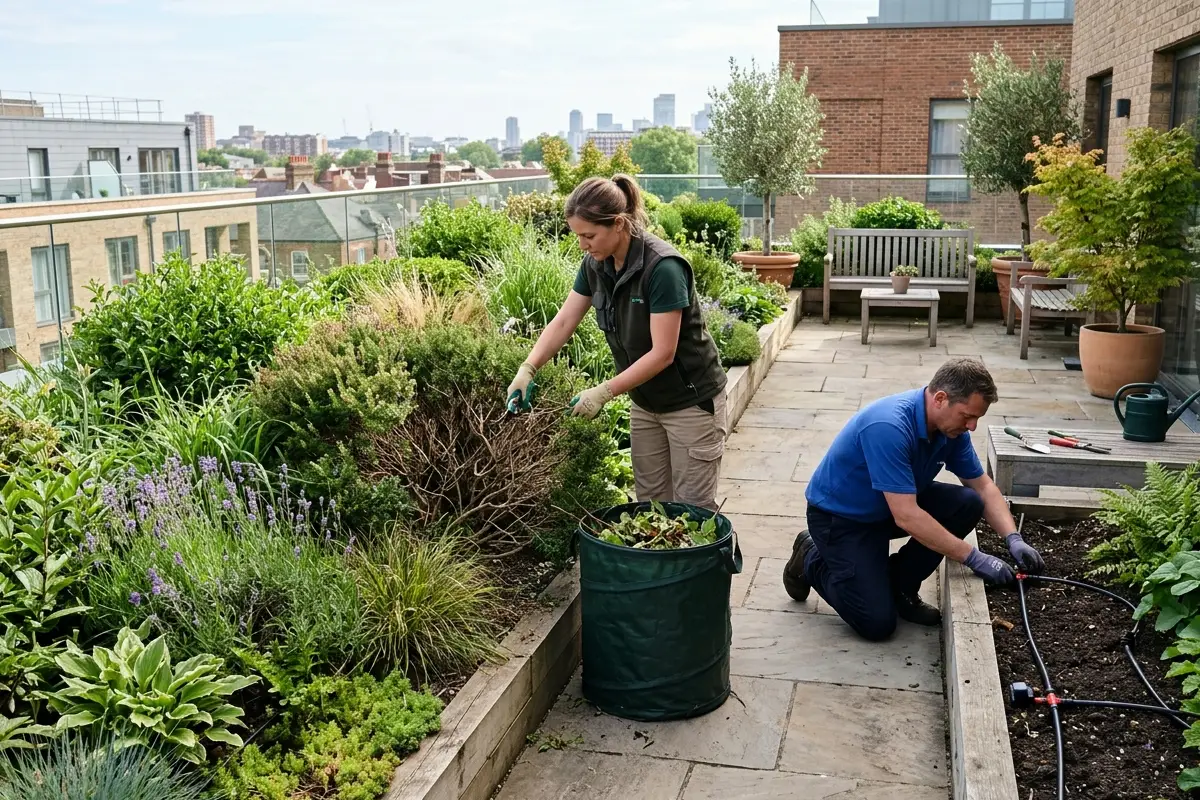

نگهداری روف گاردن پس از اجرا

پس از اجرای روف گاردن، کفشورها و مسیرهای تخلیه آب به بازدید دورهای نیاز دارند. برگهای خشک و ذرات خاک ممکن است در اطراف خروجیها جمع شوند و مسیر عبور آب را مسدود کنند. تمیز کردن این بخشها، بهخصوص پس از بارندگیهای شدید، احتمال تجمع آب روی پشتبام را کاهش میدهد.
سیستم آبیاری نیز باید از نظر نشتی اتصالات، گرفتگی آبپاشها و میزان آب مصرفی کنترل شود. هرس گیاهان، رسیدگی به بستر کشت و جایگزینی پوشش گیاهی آسیبدیده هم به حفظ سلامت فضای سبز کمک میکند. در کنار این اقدامات، آثار نمزدگی در سقف طبقات زیرین باید جدی گرفته شود تا مشکلات احتمالی آببندی زودتر شناسایی شوند.
فاصله بازدیدها با توجه به نوع سیستم کاشت، شرایط آبوهوایی و نیاز گیاهان تعیین میشود. روف گاردنهایی با پوشش گیاهی متنوع و تجهیزات بیشتر، معمولاً به رسیدگی مکررتری نیاز دارند.
جمعبندی؛ اجرای اصولی روف گاردن از کجا شروع میشود؟
مراحل اجرای روف گاردن از ارزیابی ظرفیت سازه آغاز میشود و با طراحی اجرایی، تأیید عایق رطوبتی، آمادهسازی زیرساخت، اجرای لایههای محافظ و زهکشی، بستر کشت، کفسازی و کاشت گیاهان ادامه پیدا میکند. کنترل کیفیت و نگهداری نیز بخش جداییناپذیر این فرایند هستند.
در این میان، تصمیمهای اولیه بیشترین تأثیر را بر امکان اجرا و هزینه اصلاحات آینده دارند. انتخاب سیستم کاشت بدون بررسی سازه یا شروع عملیات پیش از تأیید آببندی، میتواند مشکلاتی ایجاد کند که رفع آنها پس از تکمیل فضای سبز دشوار باشد.
زیرسازی دقیق، انتخاب مصالح مناسب و اجرای صحیح مسیرهای دسترسی، نقش مهمی در دوام و کیفیت فضای سبز دارند. شرکت ارگ و پی با ارائه خدمات محوطهسازی در پروژههای صنعتی و عمرانی، فعالیتهایی مانند آمادهسازی بستر، کفسازی و اجرای مسیرهای دسترسی را انجام میدهد.

سوالات متداول
اجرای روف گاردن از کدام مرحله شروع میشود؟
از بررسی نقشههای سازهای، وضعیت موجود بام و تأیید ظرفیت باربری توسط مهندس سازه آغاز میشود.
آیا قبل از اجرای روف گاردن باید عایق بام تعویض شود؟
خیر. ابتدا وضعیت آببندی بررسی میشود. عایق سالم و سازگار با سیستم ممکن است قابل استفاده باشد؛ عایق معیوب به ترمیم یا جایگزینی نیاز دارد.
چه نوع خاکی برای روف گاردن مناسب است؟
بستر کشت مهندسیشده با وزن کنترلشده، زهکشی مناسب، تخلخل کافی و قابلیت حفظ رطوبت متناسب با گیاه.
اجرای روف گاردن چقدر زمان میبرد؟
مدت اجرا پس از بررسی متراژ، وضعیت بام، نوع سیستم، حجم زیرسازی و تجهیزات موردنیاز مشخص میشود.
آیا اجرای روف گاردن به تقویت سازه نیاز دارد؟
همیشه خیر. نیاز به تقویت سازه بر اساس ظرفیت باربری موجود و بارهای طرح پیشنهادی توسط مهندس سازه تعیین میشود.
زهکشی روف گاردن چگونه انجام میشود؟
با استفاده از لایه زهکشی، شیببندی مناسب، فیلتر و خروجیهای آب که رطوبت اضافی را از بستر به سیستم تخلیه هدایت میکنند.
هزینه اجرای روف گاردن چگونه محاسبه میشود؟
بر اساس وضعیت سازه، متراژ، زیرسازی، عایقکاری، نوع بستر، زهکشی، گیاهان، کفسازی و تجهیزات؛ پس از بازدید و تعیین مشخصات پروژه.
